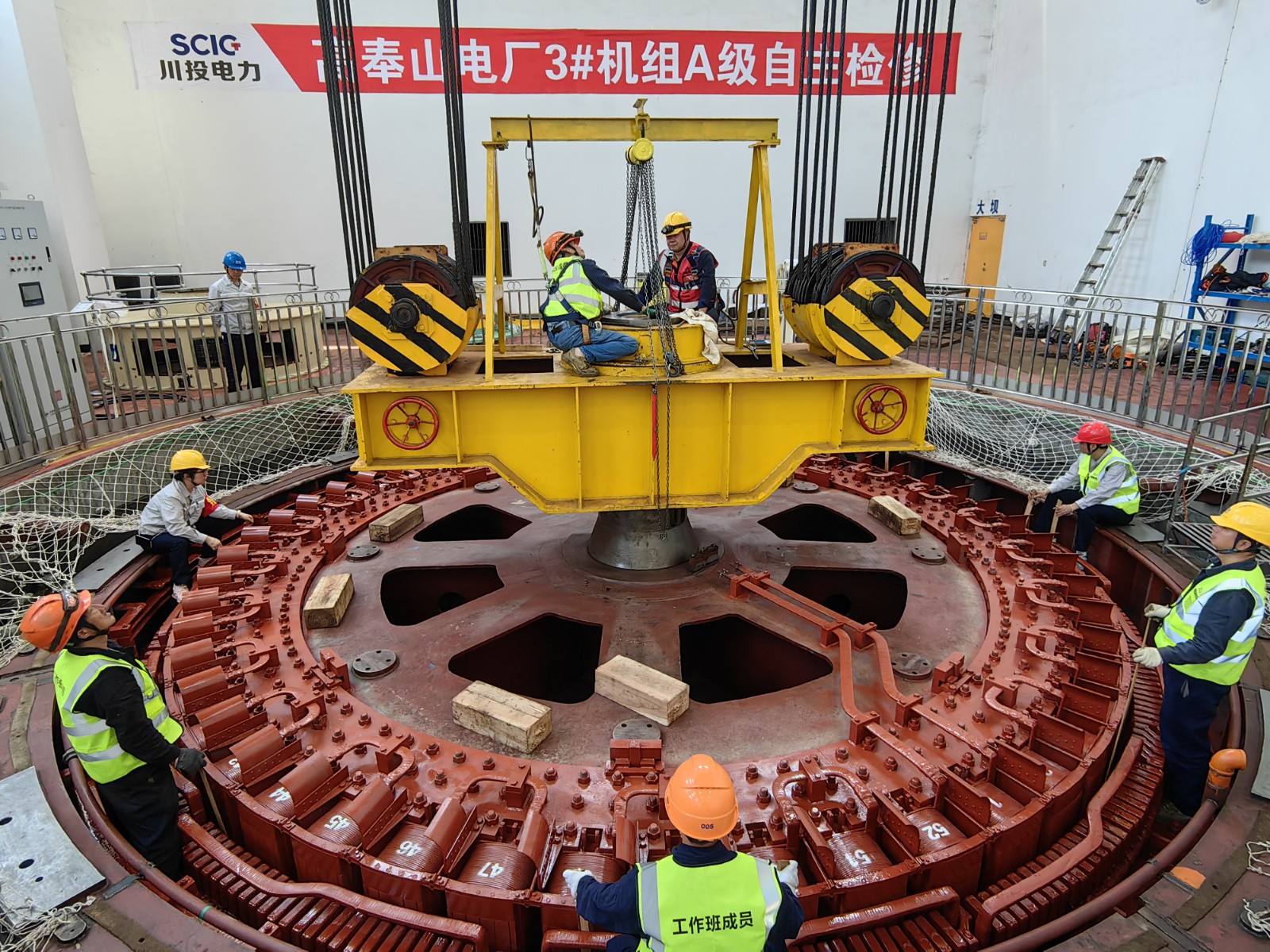

4月16日,川投能源所属川投电力机组检修工作取得重大进展,高奉山电厂3号机组、百花滩电厂2号机组转子回装阶段吊装作业圆满完成,标志着A级检修回装工作迈入收官冲刺阶段,为抢发增发电量注入强劲动力。

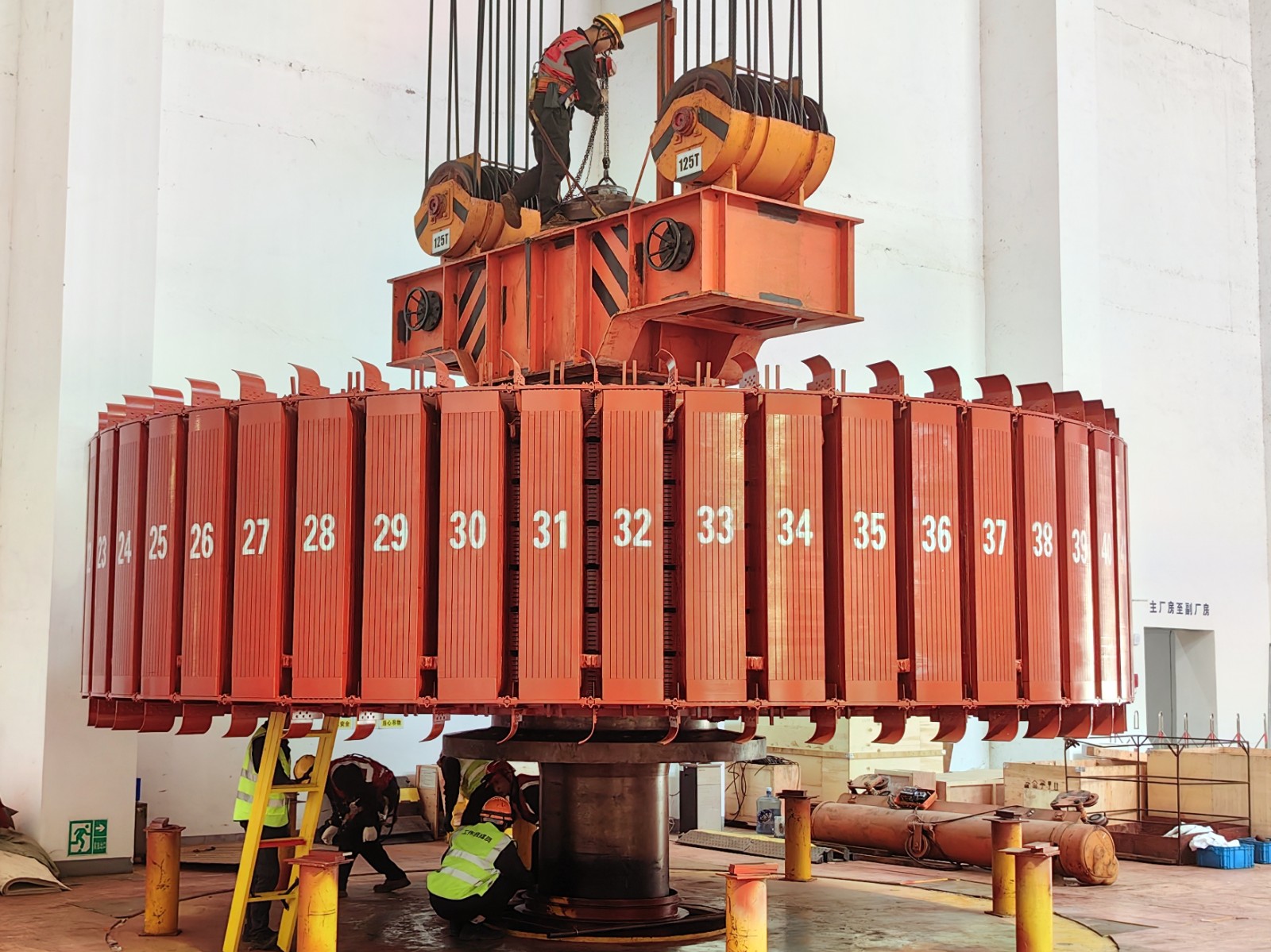

转子是水轮发电机组的核心部件之一,转子回装作为A级检修作业中的关键性节点项目,回装难度大、作业面涉及广,风险等级系A修作业之最。高奉山电厂3号机组转子直径约5.0米,总重170.8吨,百花滩2号机组转子直径约7.3米,总重238吨,

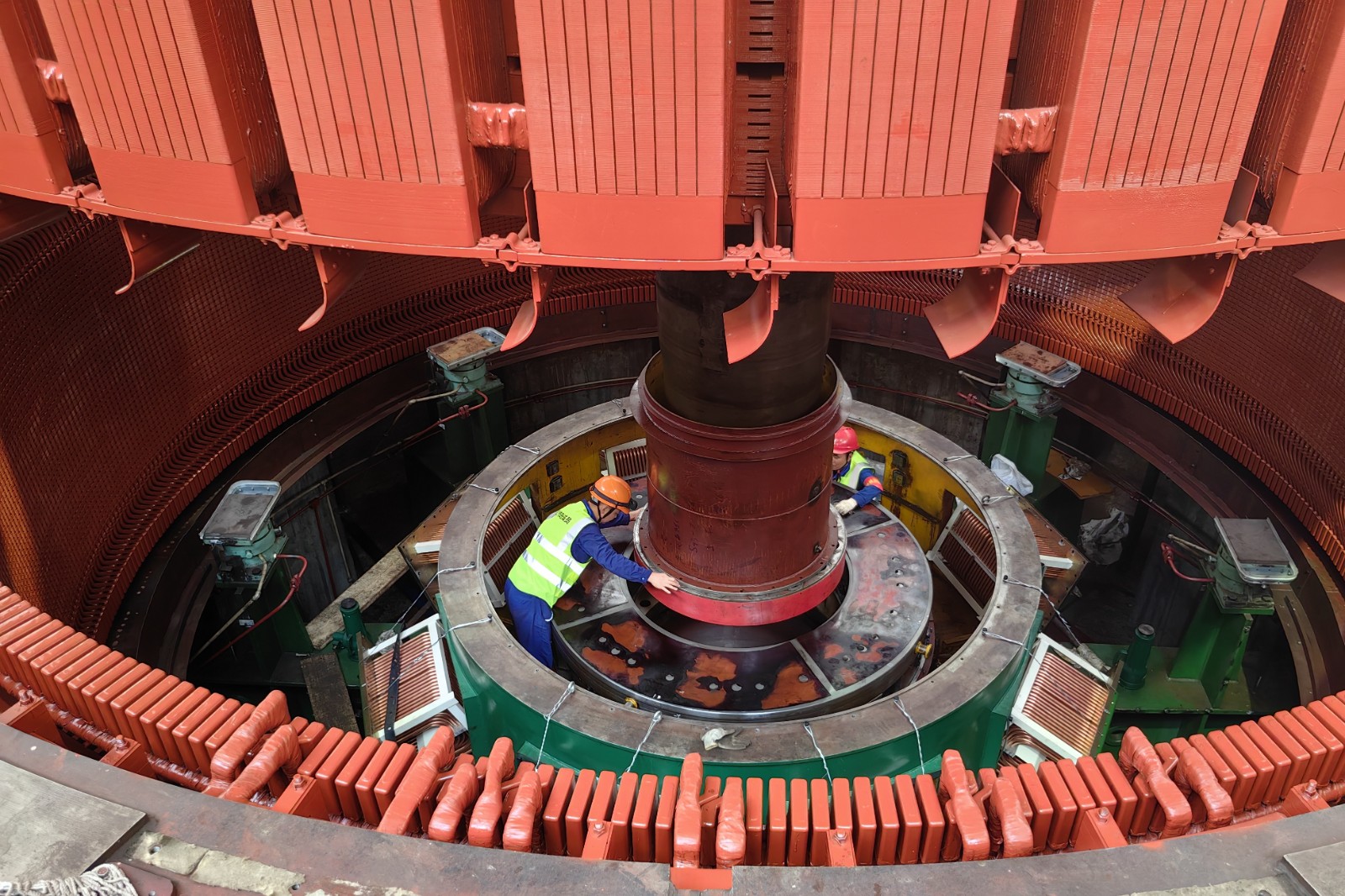

由于转子与定子之间的间隙只有12毫米,要把这两个“大家伙”精准送回机坑指定位置并安装好,难度系数非常高。川投电力高度重视,上下联动,周密部署,全链条压实安全生产责任,确保转子回装工作万无一失。

为确保转子一次回装成功,回装作业前,川投电力检修维护队与两家电厂提前谋划,仔细梳理转子回装工作流程,对检修人员进行全方位安全、技术交底。回装过程中,组织党员骨干带头攻坚,检修团队成员迅速响应,分工明确、协同配合,严格遵守既定标准要求和施工工序,确保转子回装作业高效推进。

上午8时55分,随着起吊指令的发出,高奉山电厂3号机组转子缓缓脱离支墩,通过全体作业人员的通力配合,历时4个小时安全平稳落位;下午13时,百花滩电厂2号机组转子回装工作正式开始,16时35分,落位哨声响起,发电机轴与水轮机主轴精准对接,转子回装工作顺利完成。

转子回装就位,为机组A修后续作业提供了有力保障,也为即将到来的汛期发电打下坚实基础。川投电力将严格按照既定检修计划,加强安全、质量、进度管控,全力以赴确保优质高效完成年度检修任务。
