首页 新闻中心 企业动态
18 2022-03

【攀水电】银江水电站顺利实现二期土石围堰闭气重要节点目标

趁热打铁干劲高 工程建设开门红

川投能源 0
【攀枝花】银江水电站顺利实现二期土石围堰闭气重要节点目标
【攀枝花】银江水电站顺利实现二期土石围堰闭气重要节点目标

2022年3月,随着最后一罐水下混凝土成功浇筑,标志着银江水电站二期土石围堰主河床防渗墙顺利完成,围堰上下游水流渗透通道被基本隔断,顺利实现二期土石围堰闭气重要节点目标。回首从截流戗堤合龙到围堰闭气的84天,主要参建单位趁热打铁、再接再厉,春节期间不停工,持续奋战在工程建设一线,实现了工程建设开门红。

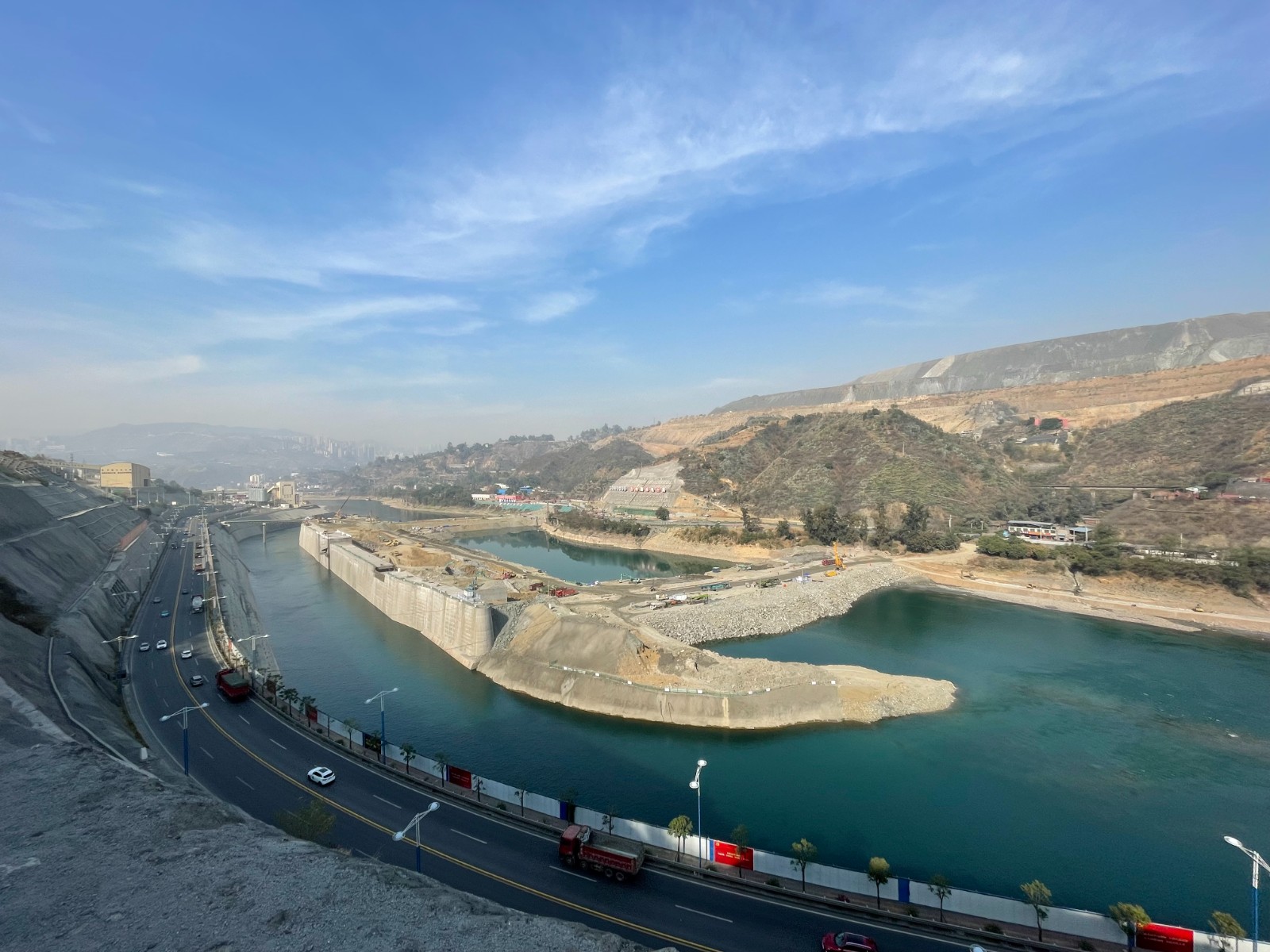

二期土石围堰分为上游围堰和下游围堰,与左岸岸坡及混凝土纵向围堰形成环状,共同保护二期基坑施工,设计标准为全年围堰,具备抵御金沙江20年一遇洪水(洪峰流量11400m³/s)的能力,是二期基坑开挖、大坝混凝土浇筑及机电金结安装的必要前置工程,承担着今后三年二期基坑挡水的重要任务,特别是要经历住三个汛期的充分考验。能否在今年汛前完成二期土石围堰施工,直接决定着能否提前一年实现首台机组投产发电目标。

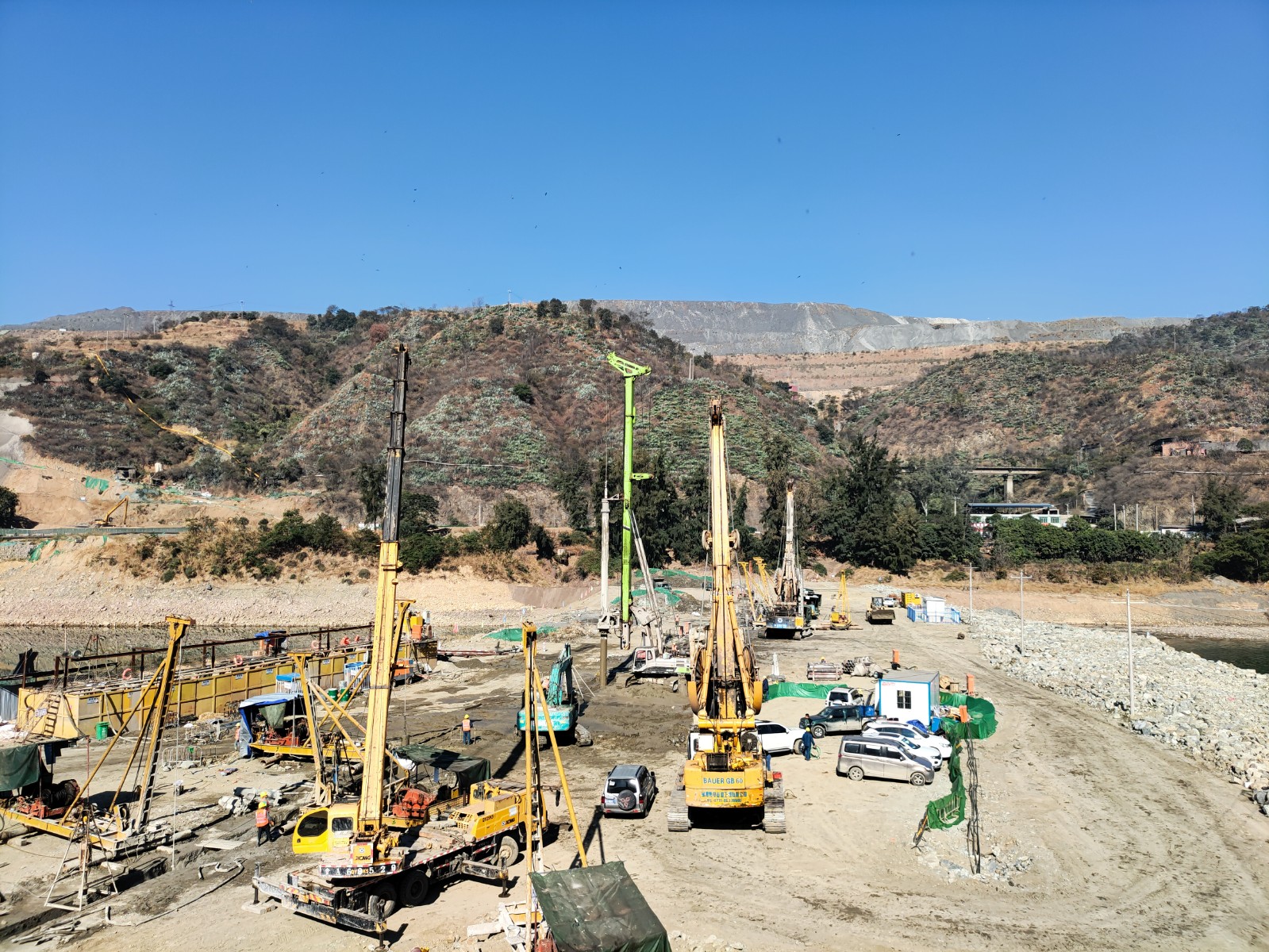

二期土石围堰设计标准高,填筑分区及填料要求严格,防渗墙需穿越10m~25m粉质粘土层,对现场施工造成较多困难。为确保按期完成二期土石围堰施工,公司群策群力、攻坚克难,制定具体工作计划,落实工程管控措施。一是以汛前完成二期土石围堰施工为主线,确定3月15日为围堰闭气关门工期,抓住防渗墙施工重难点,统筹安排各项工作,严格执行进度计划;二是认真开展设计优化及方案审查,根据防渗墙应力变形分析成果、先导孔施工情况及地质揭露情况,部分区域减小防渗墙深度,30m深度以内由塑性混凝土改为普通水下混凝土,两岸连接部位由防渗墙改为现浇墙,同时针对裂隙带部位增加墙底帷幕灌浆,充分保障防渗墙闭气质量;三是强化施工组织,督促施工单位增加资源投入,各类机械采取流水作业,实施24小时轮班施工,做到人歇机不歇,同时严控甲供材料计划,协调各供应商及时足量供应材料,做好施工后勤保障;四是每日深入现场检查,及时把握安全、质量及进度情况,规范现场安全行为,落实质量“三检制”,做好进度过程控制,积极协调参建单位间的工作,清除施工过程中的“绊脚石”;五是严格执行疫情防控政策,严查参建单位人员行程信息,落实日常体温测量、亮码行动及场所消毒等措施,组织公司及全体参建人员开展核酸检测,工程会议全部采用视频会议方式,减少人员聚集,共同筑牢防疫屏障。

目前,二期土石围堰防渗墙施工平台以上加高培厚、土工膜安装及二期基坑抽水等转序工作已马不停蹄展开,参建单位正铆足干劲,全力向汛前完成二期土石围堰施工冲刺,确保在今年底能开始第一仓混凝土浇筑,为2025年首台机组投产发电目标奠定坚实基础。
