首页 新闻中心 企业动态
20 2022-04

【川投电力】公司2022年春检工作纪实

川投能源 0
【川投电力】公司2022年春检工作纪实
【川投电力】公司2022年春检工作纪实
【川投电力】公司2022年春检工作纪实

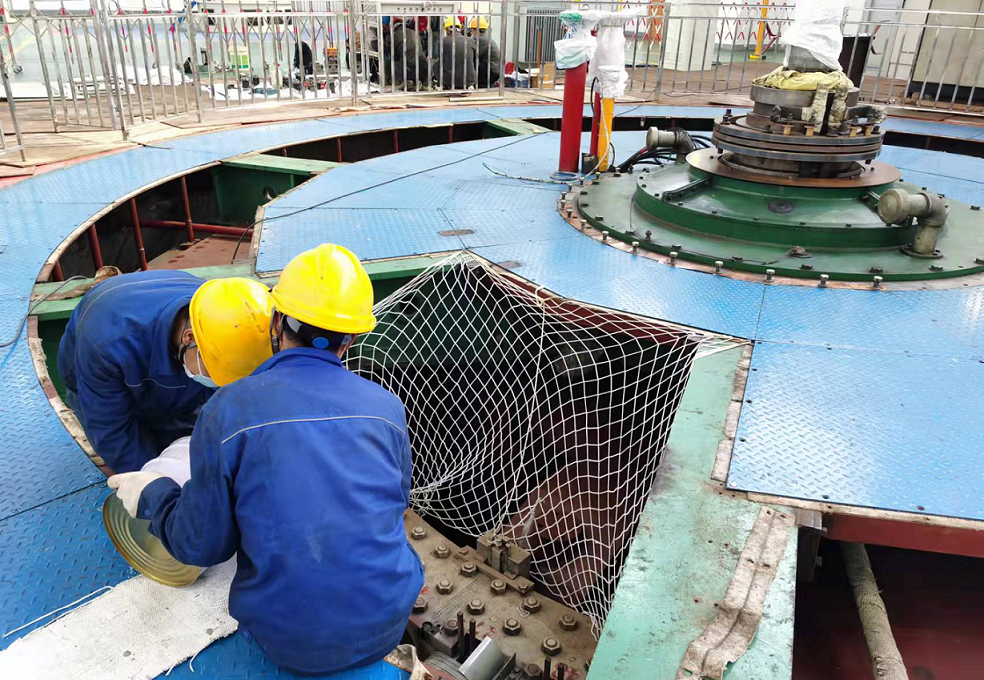

面对即将到来的夏季汛期和高温负荷的巨大考验,为保障川投电力各所属电厂各项设备安全运行,公司检修维护队的“电力医生”们正穿梭于电力设备之间,开展“春季体检与手术”项目,全力以赴打好春检“攻坚战”。

去年下半年,在川投能源公司各级领导的大力支持下,川投电力提前积极筹划,深入所属各电厂开展检修模式、人员能力、设备资源摸底,并根据摸底情况进行反复讨论,确定了川投电力检修维护队成立方案,于2021年10月完成了检修资源整合,成立了公司检修领导小组及检修队伍。2021年底,各所属电厂根据公司检修维护队统一安排,分别开展了自主检修,实现了向管理要效益的新举措,为川投电力“十四五”发展奠定了坚实的基础。

开年以来,面对疫情“倒春寒”,川投电力检修领导小组在持续抓好疫情防控的同时,紧密围绕集团公司、川投能源关于疫情防控、安全生产重点要求,坚持和践行“人民至上、生命至上”理念,坚持以大概率思维应对小概率事件,把疫情防控作为一项重大政治任务,坚决克服麻痹和“厌战”情绪。集中调配各项资源,充分发挥人防、技防、物防优势作用,在青衣江流域、尼日河流域所属电厂全面吹响“春检”的号角,演绎了一场精彩纷呈的大会战场景。

槽渔滩电厂按计划开展了1#机组大修,2021年12月1日开工,2002年2月15日机组成功并网发电,检修工期仅仅用了65天。参检人员提前编制发电机转子、转轮吊装方案,明确人员职责,检查并调校行车、吊具,规划行径路线,在检修团队通力协作下,均一次性安全顺利吊出。2#、3#机组C修以及1#主变小修、2#主变大修也于4月5日全部完工;目前正持续推进线路保护改造工作。

脚基坪电厂在检修过程中成立了党员突击队,在各检修面党员处处展现先锋模范作用,克服一个又一个难关,确保了检修过程安全和检修质量可控。电厂按计划开展了2#机组大修,2021年12月15日开工,2022年3月24日转子回装,目前正在开展机组回装收尾工作。

玉田电厂按计划开展了2#机组大修,1月22日开工,目前正在开展过流部件回装工作,预计4月下旬完工。1#机组C修及1#主变小修已完工,同时在3月下旬利用电厂全停时间完成了大坝水工设施的修复工作。通过本次春检,为玉田电厂顺利完成2022年发电和防汛目标打下了坚实基础。

百花滩电厂已完成1#、2#机组C级扩大性检修工作,同时利用机组停机检修时段完成了发电机定子铁芯临时修复、调速器技改、发电机继电保护装置技改等工作,为2022年汛期安全稳定发电创造了条件。

高奉山电厂已完成1#、3#机组C级检修、升压站开关更换及年检预试、5#冲砂泄洪闸液压系统检修工作,4#冲砂泄洪闸液压系统检修及泵站检修工作正在开展中,预计5月初全部完工。本次冲砂泄洪闸检修也是高奉山电厂投运以来第一次检修,为同类型液压启闭机系统检修积累了经验,也为安全度汛创造了有利条件。

本轮检修工作中,川投电力通过整合所属电厂专业检修人力、物力,实行集中调配、资源共享,实现了公司检修管理水平和参检人员技术能力“双提升”。通过开展自主检修,不仅增强了电网和设备抵御事故风险的内在能力,切实提升了电网设备健康运行水平,也达到了开源节流、降本增效的目的,同时为2022年完成发电目标和安全度汛打下了坚实的基础。
