2022年以来,全国安全生产形势异常严峻复杂,能源行业生产安全事故频发,同时新冠疫情反复,多地先后被迫按下“暂停键”,特别是9月以来,面对疫情防控、抗震救灾等多重困难,攀水电公司坚决贯彻落实地方政府及川投集团、川投能源的部署安排,立即响应、迅速行动,组织公司员工及各参建单位攻坚克难、迎难而上,全力保障银江水电站工程施工及人员安全,做到了工程建设不停歇。

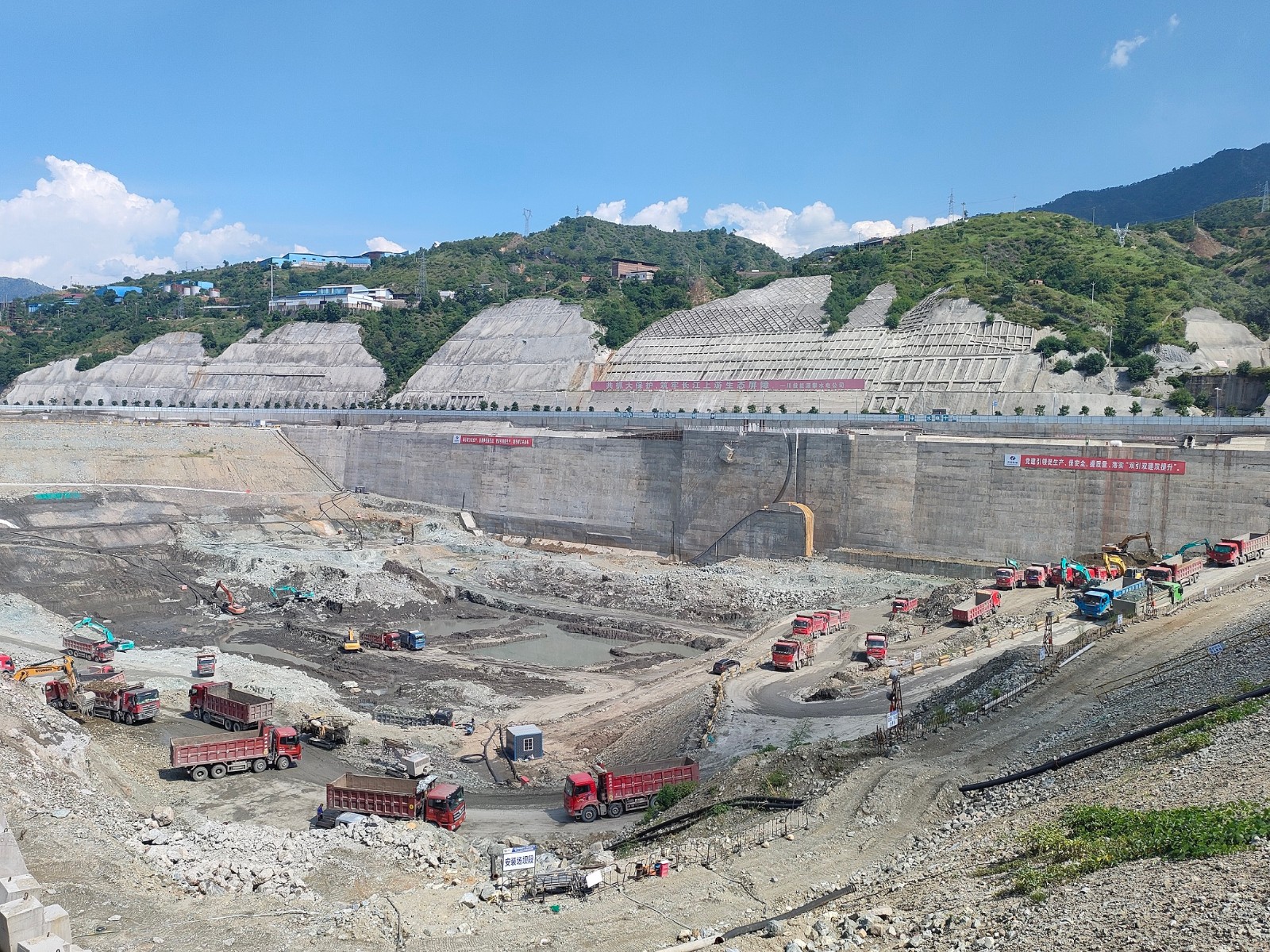

银江水电站位于攀枝花市主城区,二期基坑开挖施工外围边界条件复杂,左右岸各存在一条出入攀枝花市交通主干道(国道),此外,成昆铁路渡口支线紧邻左岸边坡及二期基坑爆破区,爆破施工属涉铁工程,爆破前需要办理相关手续。公司先后多次组织参建单位召开专题会议研究涉铁爆破事宜,施工单位积极落实审批备案手续,多次往返于成都和攀枝花之间,历经曲折,终于在7月取得了铁路、公安等主管部门批准,8月13日16点30分,随着一声巨响,二期基坑土石方开挖成功迎来“首爆”,主体工程建设正式迈入“快车道”。
9月,攀枝花市沉寂已久的疫情形势被打破,川投能源副总经理、攀水电公司党总支书记、董事长徐孝刚第一时间组织召开疫情防控紧急会议,对疫情防控工作进行周密部署。9月4日~10日,攀枝花市东区实行为期6日静态管理,公司、部分参建单位驻地、工程建设区均位于静态管控区,为保证工程建设持续开展,公司积极与东区政府部门沟通联系,在落实疫情防控政策的前提下,为公司及参建单位部分车辆和人员办理防疫通行证到工地正常开展工作;严格执行属地防疫要求,开展全员核酸检测排查;落实施工区域全封闭管理,全体建设人员严格落实“工地-食堂-宿舍”三点一线作业,做到了工程建设抗疫不停工。
9月5日,泸定县发生6.8级地震,攀枝花市市区震感明显,公司立即组织人员对施工变电站设备及线路进行检查,确保银江水电站工程正常供电,同时组织相关部门、各参建单位对施工区域内地震灾害风险隐患重点部位和设备设施进行检查。经现场紧急安全检查,地震未对工程建设造成影响和损失,工程建设迅速恢复正常秩序。
越是艰险越向前,越是艰难越担当。目前,二期基坑开挖正在加速推进,各参建单位摩拳擦掌,干劲十足,接下来公司将全力推进二期基坑开挖、大坝首仓混凝土浇筑、银江大桥施工等重点工作,确保工程年度各项目标任务顺利完成,以实际行动迎接党的二十大胜利召开。
