【川投电力】百花滩电厂1号机组A级自主检修及定子更新改造进入检修关键期

川投能源 0
百花滩电厂1号机组A级自主检修及定子更新改造进入检修关键期
百花滩电厂1号机组A级自主检修及定子更新改造进入检修关键期

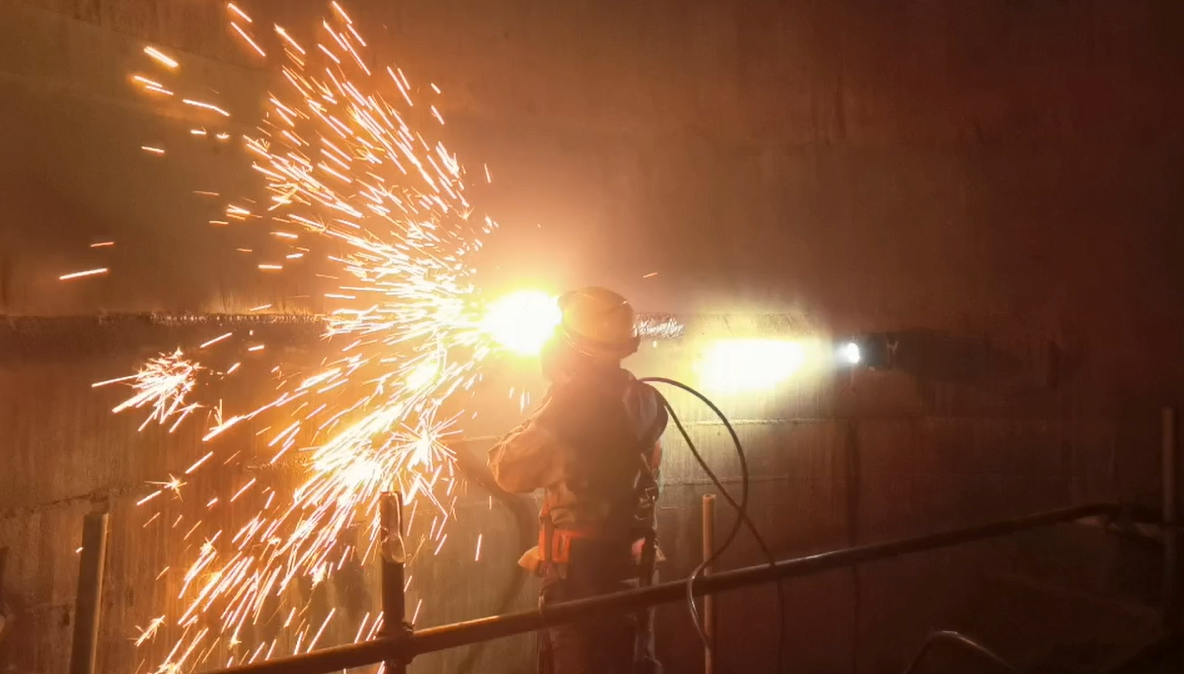

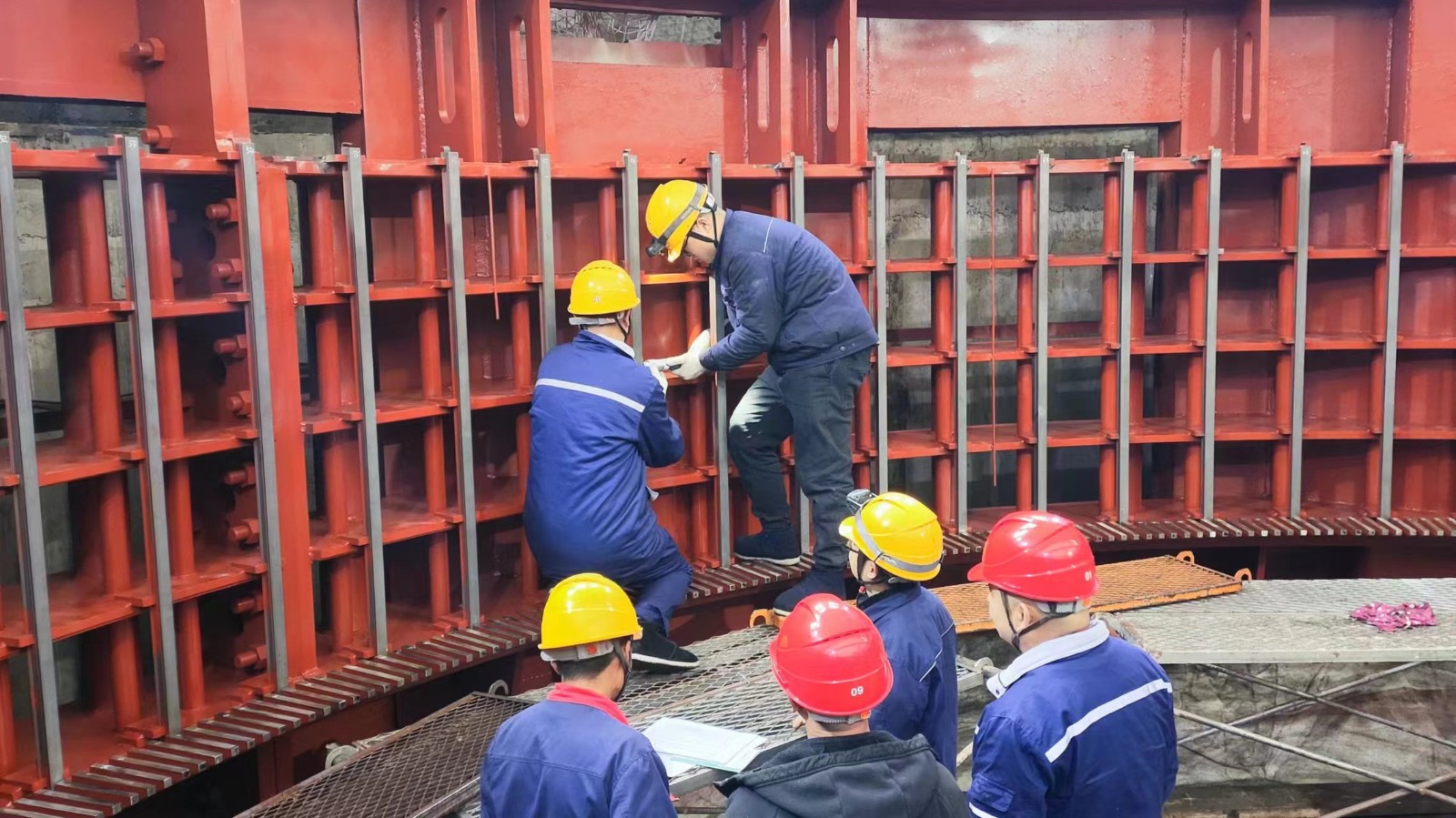

近日,川投电力所属百花滩电厂1号机组A级自主检修工作正在稳步进行。自检修以来,已持续进行105天,机组A修进入部件维修及设备实验阶段,定子改造进入安装阶段,检修工作已取得阶段性进展。截至目前,已完成机组部件清扫、检查、修理等87项检修项目,共消除缺陷6项,为高质量完成机组A修工作奠定了坚实的基础。

经周密部署,本次检修主要分为四个阶段进行,分别为机组分解阶段、各部件维修阶段、回装阶段、机组试验阶段,在机组分解完成后,同期进行定子更新改造。期间,各级领导及相关管理人员深入检修现场督导;为确保检修工作的安全与质量,召开检修技改安全、质量管控等专题工作会共13次;安监人员每日对现场发现的不安全行为及安全生产隐患问题进行汇总,下发督促隐患整改共23次;为加快检修人员、运行人员自身综合素质提升,共组织开展安全教育培训会10次。

下一步,公司持续推进剩余机组检修项目,巩固整改成果,拧紧安全“总开关”,全力打好设备检修“攻坚战”,助力推动川投能源新质生产力加速发展。
