首页 新闻中心 企业动态
05 2024-03

【川投电力】槽渔滩电厂顺利完成升压站母线检修工作

川投能源 0

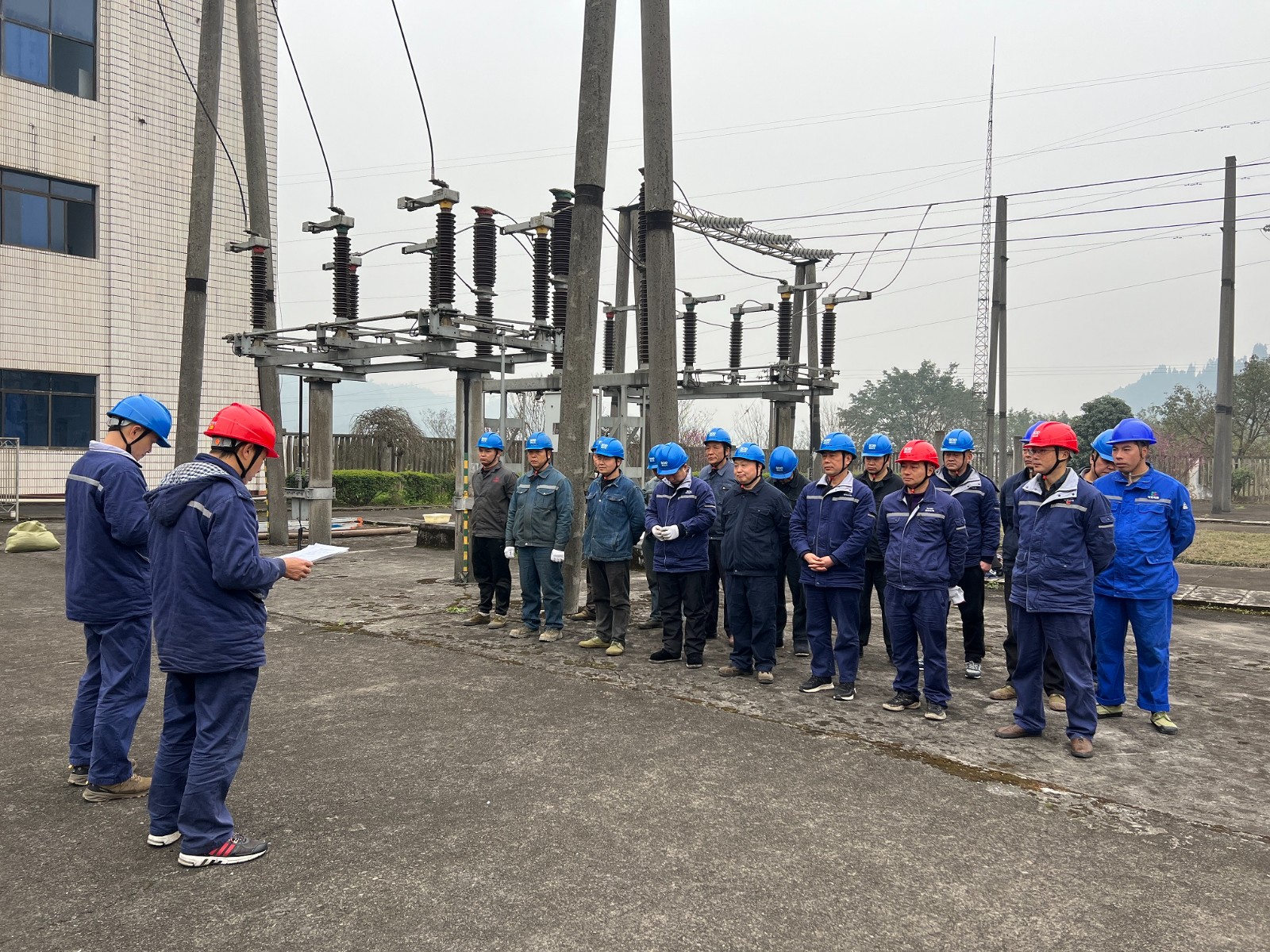

【川投电力】槽渔滩公司电厂顺利完成升压站母线检修工作2

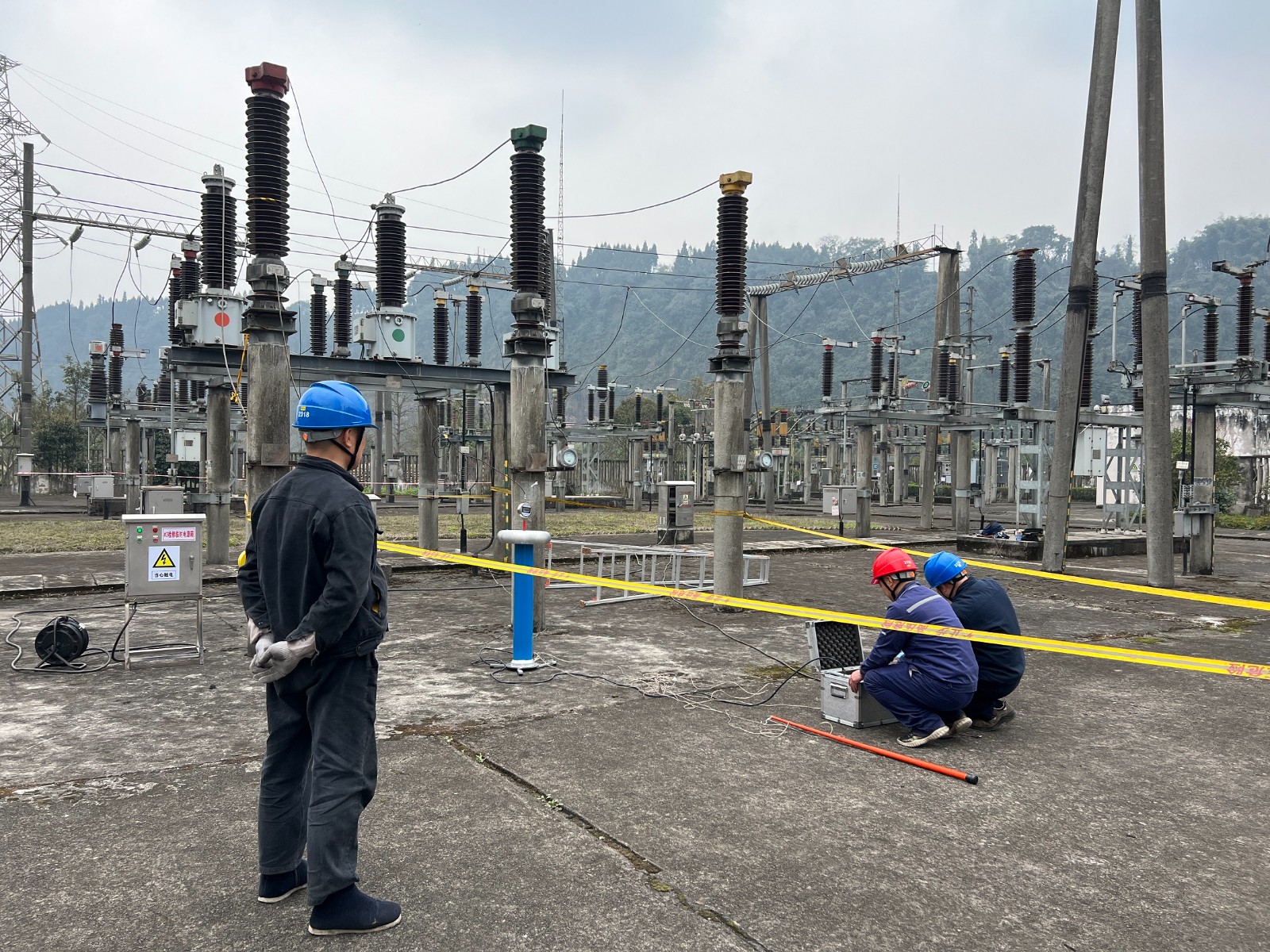

【川投电力】槽渔滩公司电厂顺利完成升压站母线检修工作1

2月27日,川投电力所辖槽渔滩电厂按计划开展升压站母线检修工作,下午4点30分,随着110kV母线顺利投运并网发电,标志着升压站母线检修工作圆满完成。

本次检修时间紧、作业面广、交叉作业多,为确保顺利完成工作任务,电厂成立专项工作小组,精编工作实施方案,对试验工器具、停电待处理缺陷等各个方面的问题进行梳理,共消除缺陷6项。

2月27日上午6:00时,运行人员准时到达现场,进行倒闸准备工作。6:40时,厂区用电切换操作顺利完成。6:50时,接到上游水津关电厂将对升压站进行检修的通知,需恢复天然河道,下泄流量将达到300m3/s,当时下游高奉山电厂正处于高水位运行。为确保高奉山电厂不弃水,槽渔滩电厂立即召开紧急会议,会议决定暂停消防总管道阀门的处理工作,集中全力进行母线检修,供电所需全力配合升压站的工作,运行部门需协调下游电厂,保持高水位蓄水,尽量减少弃水。9:00时,所有运行操作已顺利完成,各部门各司其职,有序开展检修工作,并对可能产生的安全问题采取有效预防措施。16:30时,随着110kV母线保护调试、升压站年检预试工作结束,顺利投运并网发电,此次检修工作顺利落下帷幕,为确保供电线路的畅通奠定坚实基础。
