首页 新闻中心 企业动态
19 2024-07

【攀水电】银江水电站首台机组主轴吊装成功

川投能源 0
【攀水电】银江水电站首台机组主轴吊装成功
【攀水电】银江水电站首台机组主轴吊装成功
【攀水电】银江水电站首台机组主轴吊装成功

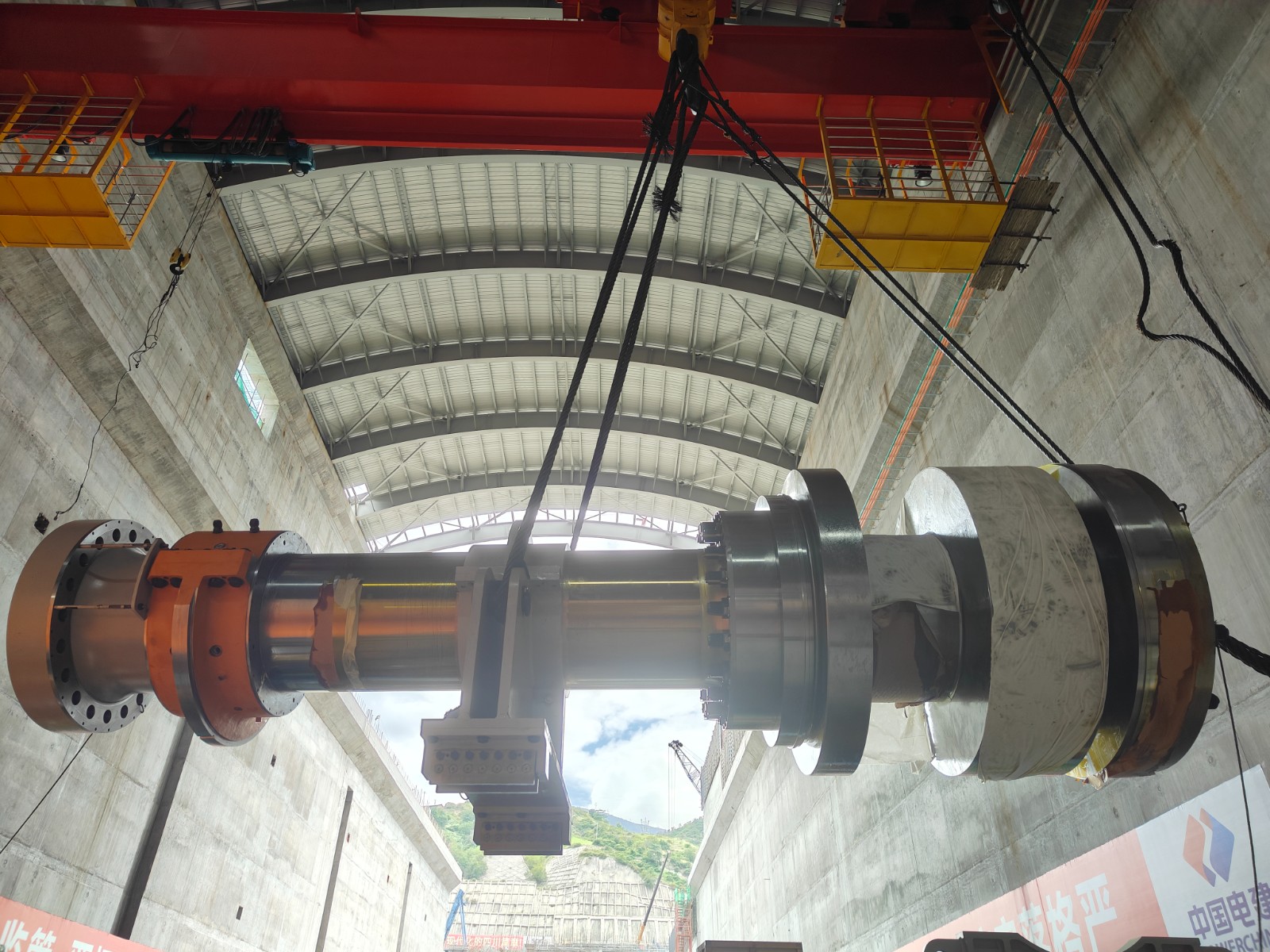

2024年7月16日下午16点58分,银江水电站首台机组主轴顺利吊装就位,标志着银江水电站首台机组全面进入总装阶段,是首台机组导水机构吊装之后的又一重要吊装节点。

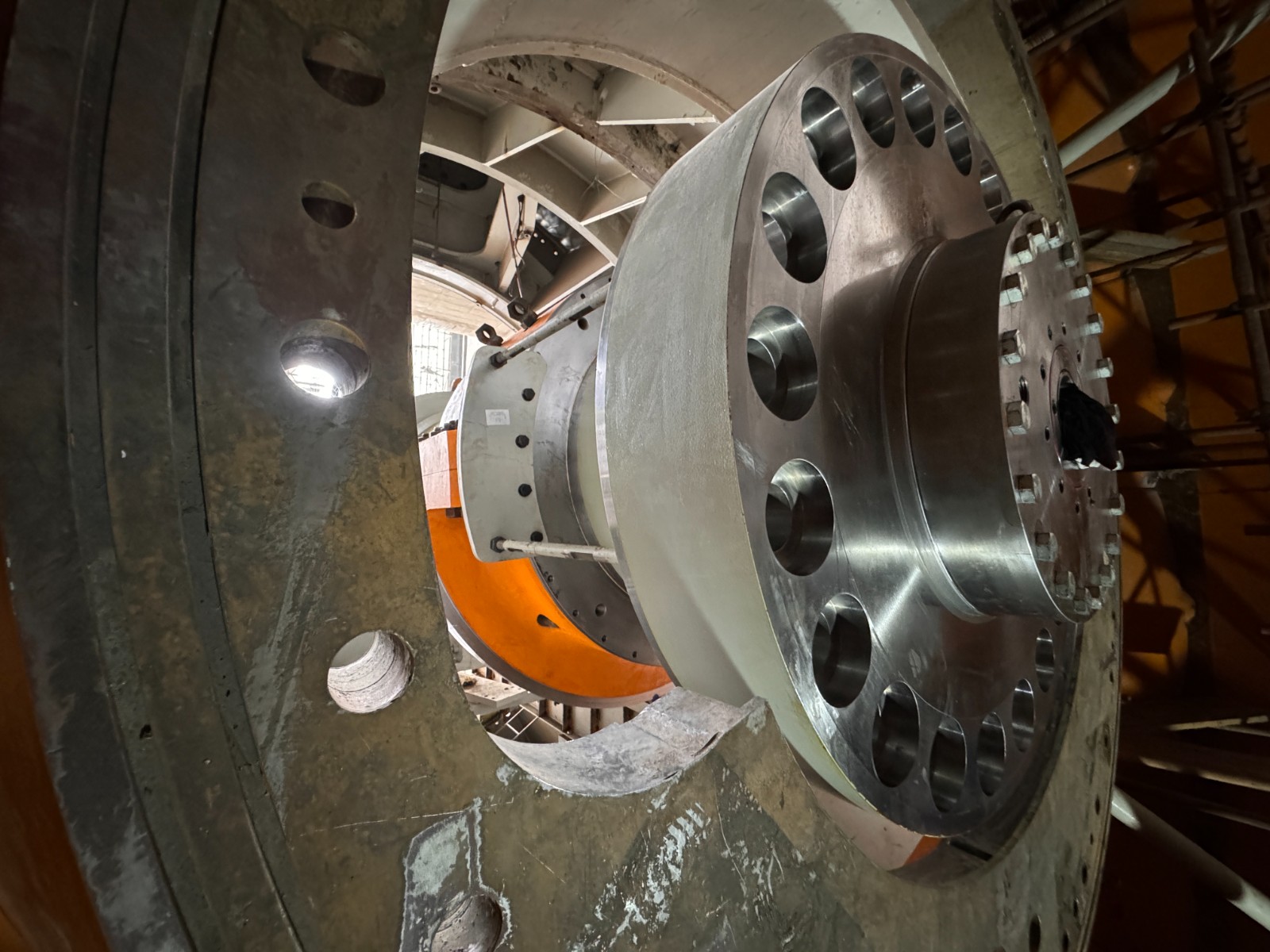

银江水电站灯泡贯流式机组主轴为整锻永久把合结构,总长9.6米,端部最大直径2.83米,总重量142.66吨,顺水流方向安装,是连接发电机转子和水轮机转轮,传递各种工况条件下扭矩的核心转动部件。主轴安装精度高,中心位置需控制在0.5毫米以内,端部跳动需控制在0.03毫米以内。

本次吊装,一是严把质量关口,清理作业中,机电安装人员对主轴各加工表面油脂、灰尘、锈蚀、毛刺等杂物进行了彻底清理;二是严守安全底线,吊装前,为确保大件吊装作业高质量完成,相关人员精心组织,明确责任分工,结合吊装作业场地实际

情况,认真研讨,反复论证,细化吊装方案;三是落实监护制度,吊装中,公司党总支副书记、总经理吴巍屿带队坚守吊装作业现场进行督查,确保做好安全技术交底,安排专人全过程进行安全监护,整个吊装作业现场严格执行吊装作业方案和安全措施。确保了此次主轴吊装圆满成功。

银江水电站首台机组主轴吊装工作的顺利完成,为首台机组年底投产发电目标又迈进了坚实一步。公司将持续严格把控安装作业质量关,努力实现蓄水发电目标任务。
