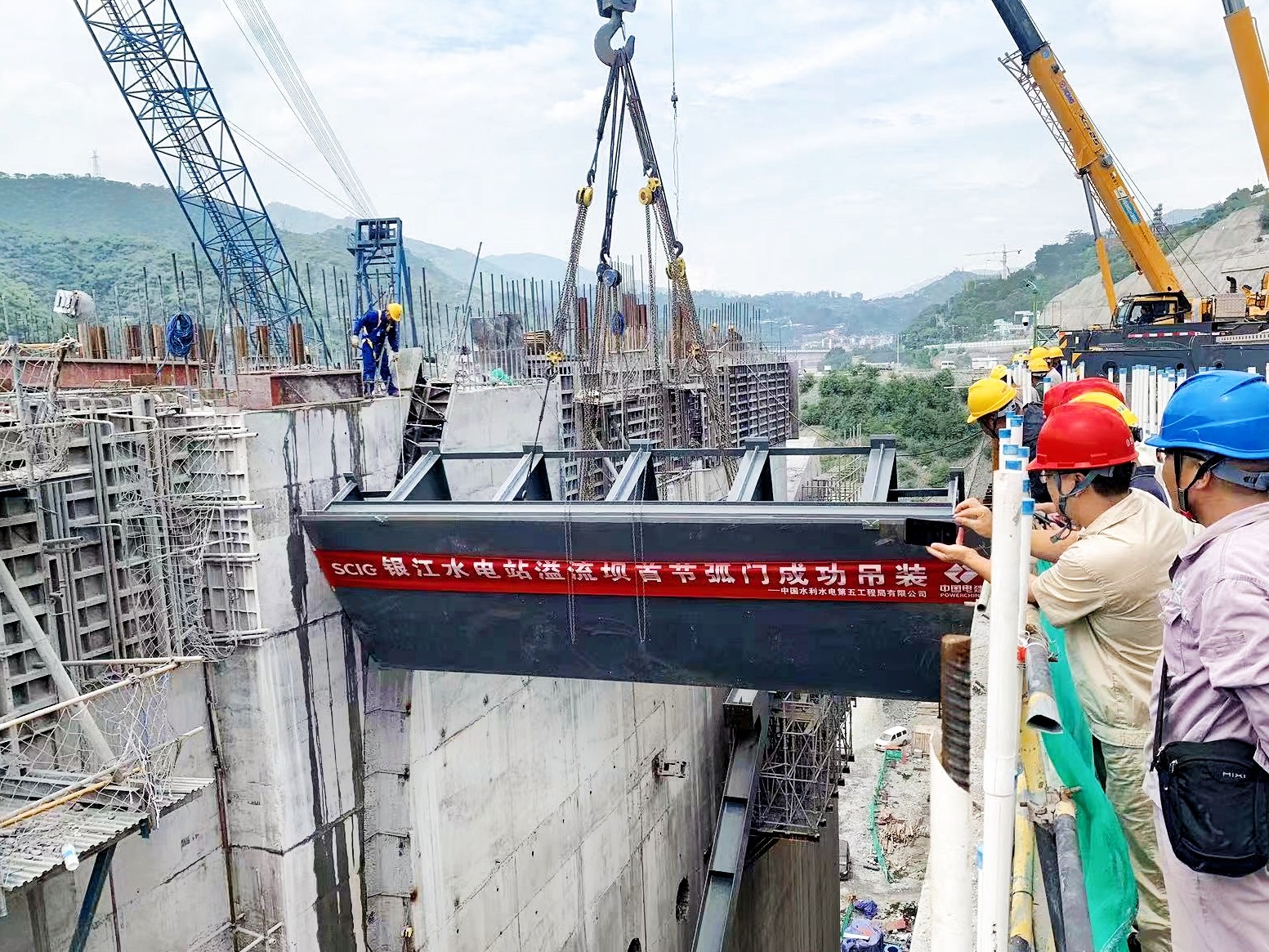

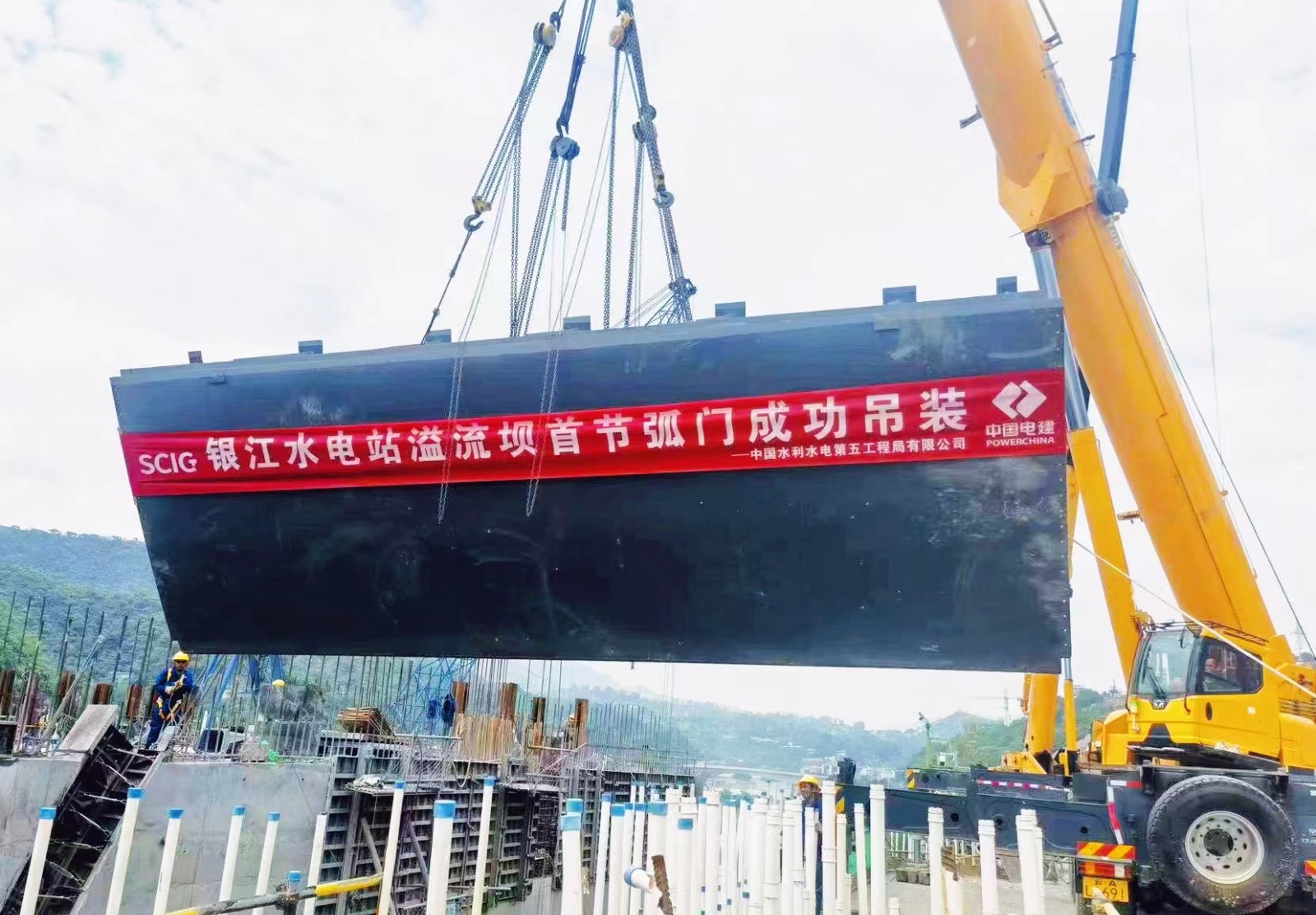

7月22日,正值银江水电站开工建设五周年纪念日之际,工程建设再传捷报,首节弧形工作门吊装成功,标志着银江水电站闸门安装高峰期正式拉开序幕。
银江水电站共有金属结构闸门42扇,承担着电站调节水位、防洪度汛及检修维护等任务。其中的弧形工作门,单扇门体总重达430吨,最大宽度15米、弧长29米,为三支臂结构型式,是电站金属结构安装工程最关键的任务,也是安装最复杂、施工难度最大的一种。为按期实现本次弧形工作门吊装节点目标,攀水电公司深入开展设计及施工优化,多次专题研讨安装方案,突破在坝顶形成后再利用门机安装的常规方法,采用在纵向围堰利用汽车吊吊装就位的方式,克服了非常规安装闸门存在的多重困难,大大缩短了安装工期。
据悉,银江水电站后期还将完成近万吨的闸门安装等工程建设任务,攀水电公司将始终坚持党建引领,统筹工程建设和安全环保,认真落实川投集团“稳快并重”四字方针和川投能源“稳中求快、以快促稳、稳快并重”总基调,紧盯工程建设目标任务,全力攻关,为顺利实现投产发电目标不懈奋斗。
