9月18日~21日,质量监督专家组组长刘学鹏率队,组织专家组一行9人赴银江水电站开展导流明渠截流和工程蓄水阶段质量监督检查,专家组查勘工程现场,与参建单位进行座谈交流,阅研参建单位的自查报告,抽查相关参建单位导流明渠截流和工程蓄水相关内业资料,对工程质量管理行为、工程实体质量以及导流明渠截流和工程蓄水准备工作落实情况等方面进行了综合评价,提出了质量监督意见和建议,形成了质量监督报告。

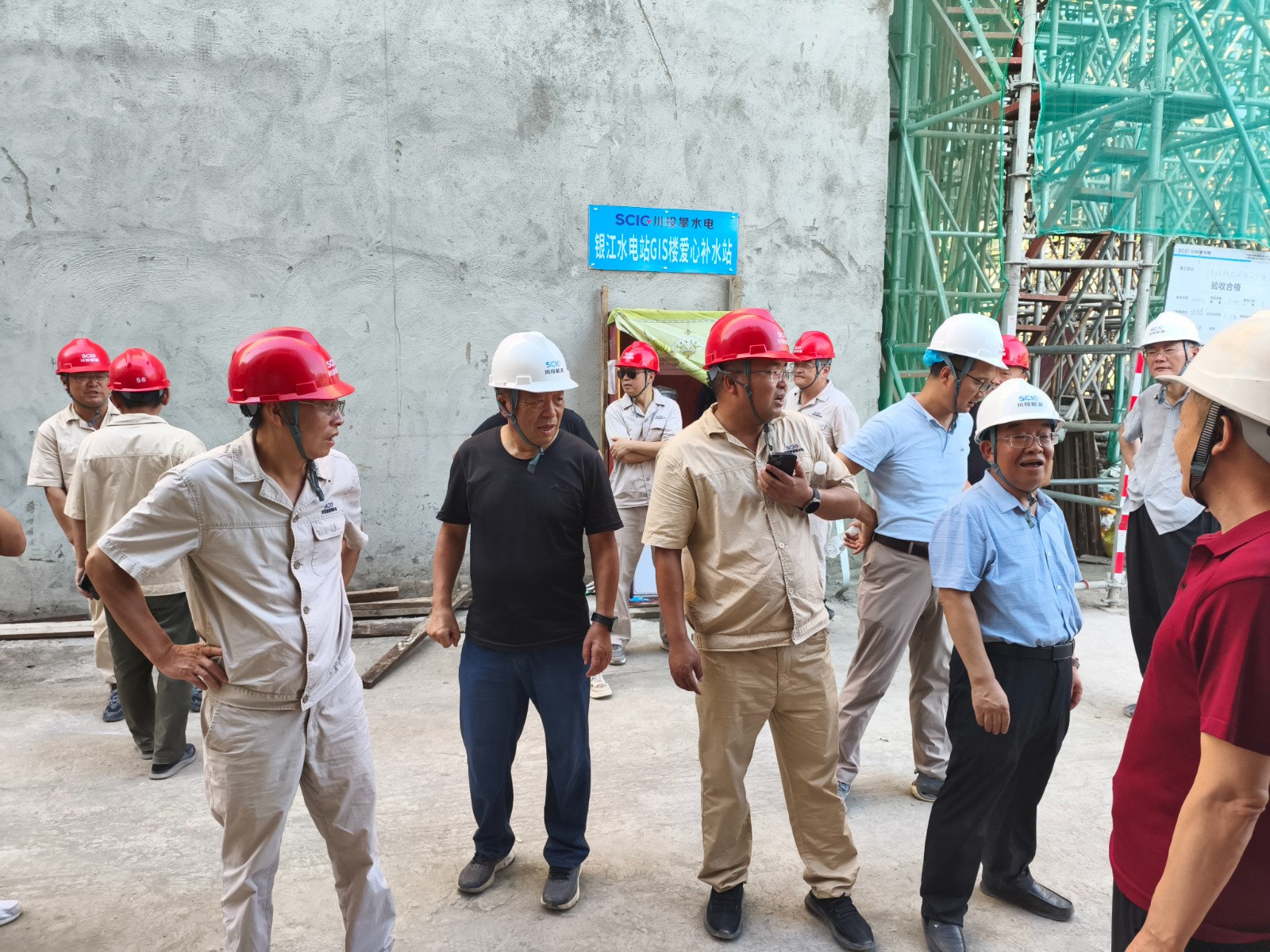

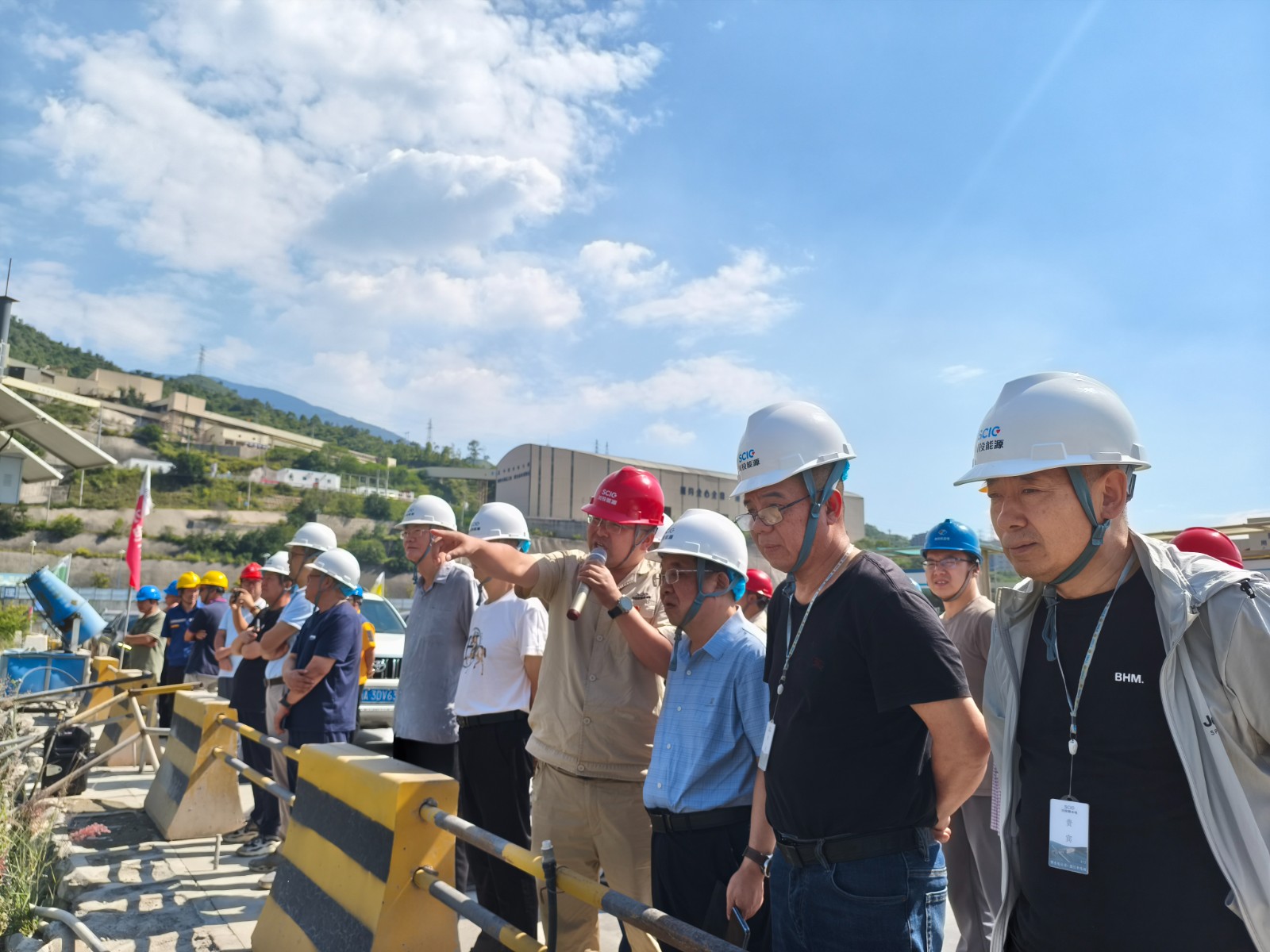

9月18日,在中秋节假期结束的第一天早上,专家们就陆续赶赴银江水电站。在简要了解现场情况后,在川投能源副总经理、攀水电公司党总支书记、董事长徐孝刚,攀水电公司党总支副书记、总经理吴巍屿及各参建单位相关负责人的陪同下,详细检查了大坝厂房坝段、鱼道、导流明渠、纵向混凝土围堰、安装间、副厂房、1#~2#机组尾水启闭机房、机组尾水闸门和溢流坝工作闸门等施工部位,专家组现场与大家初步交换了意见。9月19日,专家组在攀水电公司2620会议室组织召开了本次质量监督首次会,听取了攀水电公司对工程建设总体情况的汇报,随后,专家组对各参建单位工程建设基本程序、质量管理体系、规章制度贯彻落实情况、强制性条文执行情况、工程建设情况、导流明渠截流和工程蓄水准备工作落实情况等进行了细致地检查。
9月21下午,在进行多次检查和交流后,专家组组长刘学鹏在公司2620会议室主持召开了银江水电站导流明渠截流和工程蓄水阶段质量监督通报会,攀水电公司领导、各部门负责人及各参建单位负责人共40余人参加会议。专家组与各参建单位进行了充分的讨论并交换意见,形成了银江水电站导流明渠截流和工程蓄水阶段质量监督报告。报告指出,截至目前,与导流明渠截流及工程蓄水相关的土建工程、金属结构工程、安全监测工程基本完成,剩余尾工及消缺处理等工作已有计划安排并在抓紧施工;导流明渠截流及工程蓄水组织机构已建立,导流明渠截流及工程蓄水技术要求已提交,实施方案完成初稿编制,部分技术文件正在完善中。银江水电站具备择机进行导流明渠截流及工程蓄水条件。
刘学鹏指出,银江水电站工程建设进展情况令人心悦,从2019年7月22日开工以来,在新冠疫情、征地移民、料源调整等重重困难和挑战下,于2021年12月16日成功实现了提前一年大江截流。截流过后,攀水电公司初心不改,奋发图进,采取了一系列超常规举措,能够取得当前的成绩实属不易,尤其在工程进度管控上,实现导流明渠截流和工程蓄水目标胜利在望,现场工程建设管理水平和实力是值得充分肯定的。接下来,任务仍然艰巨,工期仍然紧迫,各参建单位还需再加一把劲,确保截流和蓄水目标如期实现。
会议最后,吴巍屿总经理受徐孝刚董事长委托,对本次质量监督作表态发言。他表示,衷心感谢专家组一行不辞辛苦到银江水电站现场指导工作,全面接受专家组提出的意见和建议,攀水电公司及各参建单位将认真反思、举一反三,及时召开整改布置会,逐项梳理,狠抓落实,坚决抓好整改工作,确保工程质量目标顺利实现,为导流明渠截流和工程蓄水目标实现打下坚实的基础。
