首页 新闻中心 企业动态
04 2021-03

银江水电站砂石加工、混凝土生产及施工供水系统顺利投产

川投能源 0
银江水电站砂石加工、混凝土生产及施工供水系统顺利投产1
银江水电站砂石加工、混凝土生产及施工供水系统顺利投产2
银江水电站砂石加工、混凝土生产及施工供水系统顺利投产3

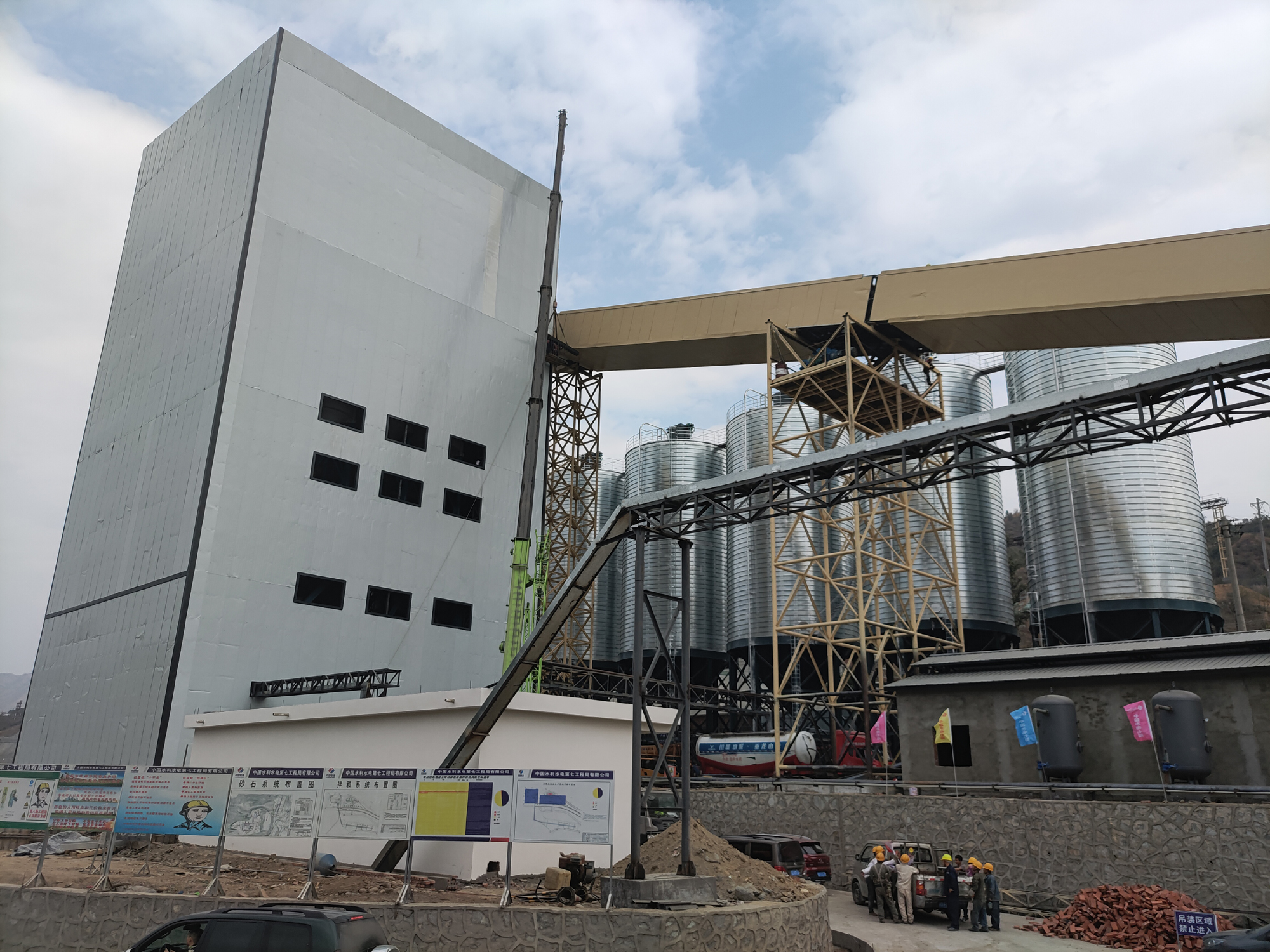

2月28日,川投能源攀水电公司金沙江银江水电站砂石加工、混凝土生产及施工供水三大系统同日投产,为银江水电站“勠力奋战三百天,打赢截流攻坚战”活动赢得了开门红,为导流明渠混凝土浇筑提供了坚实保障,也为力争2021年实现大江截流重要目标任务奠定了良好基础。

银江水电站砂石加工、混凝土生产及施工供水系统由水电七局负责施工,于2020年10月10日开工,从开始准备到完成系统建设时间仅141天,较具有类似产能的砂石加工及混凝土生产系统普遍需要6至8个月的建安工期相比,工期极为紧张。为确保三大系统按期投产,公司及各参建单位团结一心、攻坚克难,共同为三大系统的建设安装和运行投产做出了不懈努力。一是强化施工组织,不断增加资源投入,加班加点抢进度,今年春节期间全体员工坚守工地,实现了春节期间未停工的大干热潮。二是强化过程管控,攀水电公司安排工程管理部2 名同志具体负责,每日到现场检查落实施工任务并组织监理和施工单位召开日碰头会,协调解决存在的问题。三是强化沟通协调,为确保砂石骨料原材料满足调试和试运行需要,由公司分管领导带队,每日到攀钢拓为公司协调,积极克服地方群众阻工等不利影响,为系统投运做好了物资保障。

下一步,银江水电站将继续按照“勠力奋战三百天,打赢截流攻坚战”活动的安排,大力发扬孺子牛、拓荒牛、老黄牛精神,扎实推进各项工作,奋力实现大江截流目标,为党的百年华诞献礼。
