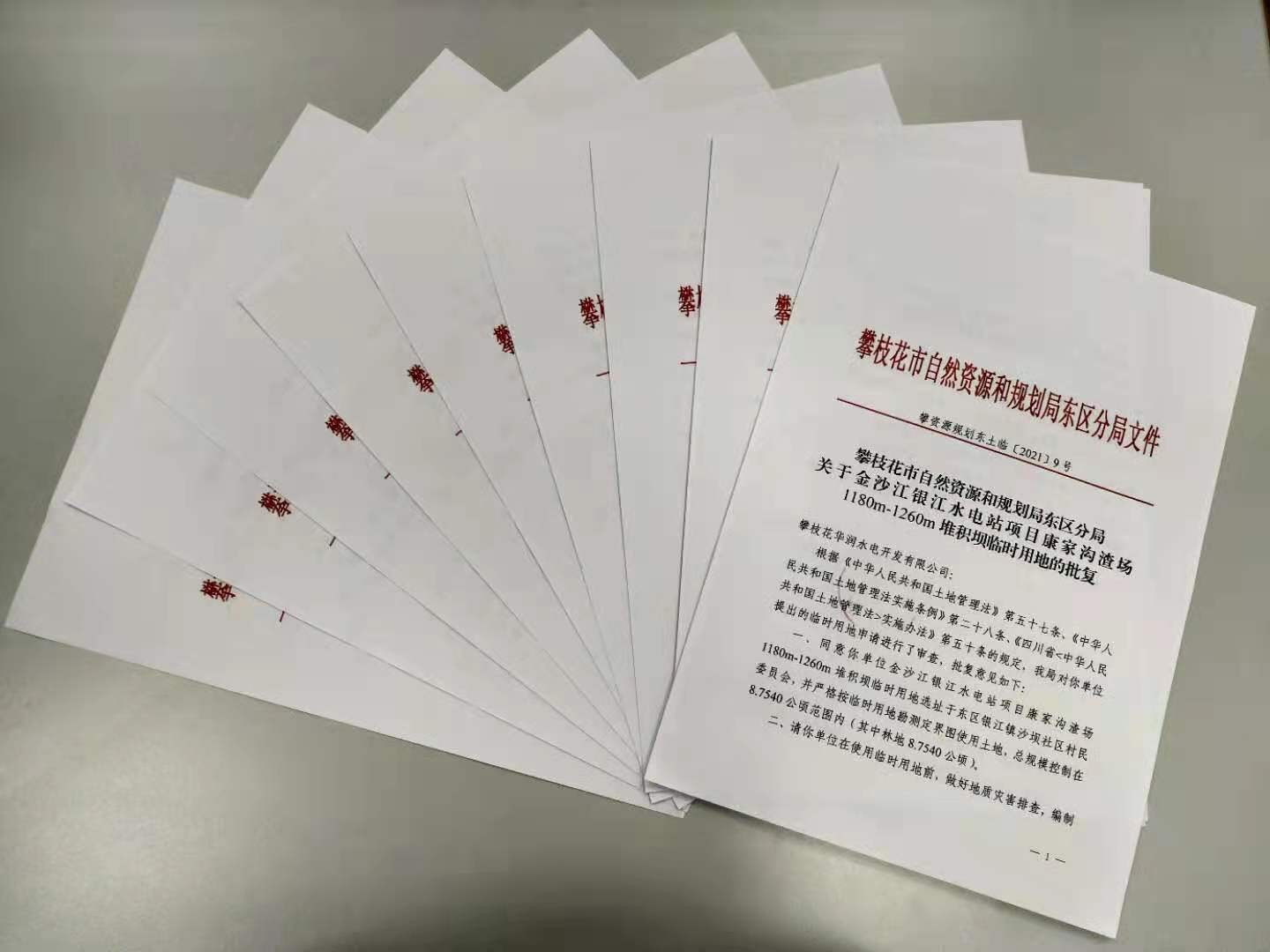

近日,川投能源攀水电公司银江水电站项目临时用地手续,获得攀枝花市自然资源和规划局东区分局批复,同意按照有关规定提供97.3881公顷土地作为银江水电站临时用地。至此,银江水电站使用林地及建设用地已全部获得批准。
此次临时用地报批难度极大,一是临时用地面积大,县级土地管理部门审批权限有限;二是土地管理部门要求按土地复垦方案需全额预付土地复垦保证金;三是土地征收涉及到多个农村集体及相关政府部门,工作协调难度大。
公司克服以上困难,一是协调东区分局按管理权限对临时用地区域进行划分,满足审批要求;二是协调东区政府与土地管理部门,最终取得正式批复文件。
临时用地批复不仅是电站项目临时使用土地的合法证明,同时也是2021年截流移民验收的要件,为截流验收工作提供有力支撑。下一步公司在临时用地占用期满后,将做好用地续签及土地复垦工作,确保顺利完成银江水电站工程移民安置的各阶段验收工作。
